提报流程讲解培训
该模板适用于企业制作操作培训、业务培训等视频
视频脚本
各位安检院的同事好。今天用大约五分钟的时间,带大家完整走一遍在大ERP系统中,科研、投资、安计措等项目的物资需求计划提报流程。本课程面向我院基层单位需求管理岗,全部在大ERP系统的PS项目管理模块完成。我们开始吧!
先明确学习目标。学完本课程,你要能独立登录大ERP,能完整完成一次项目物资需求计划提报,并且记住几个关键填报红线,做到一次提报通过。适用对象是基层单位需求管理岗;系统入口是中国石油集中身份管理与统一认证平台,需要用到U-KEY或者昆仑U-Link;本流程适用于科研、投资、安计措等项目物资。

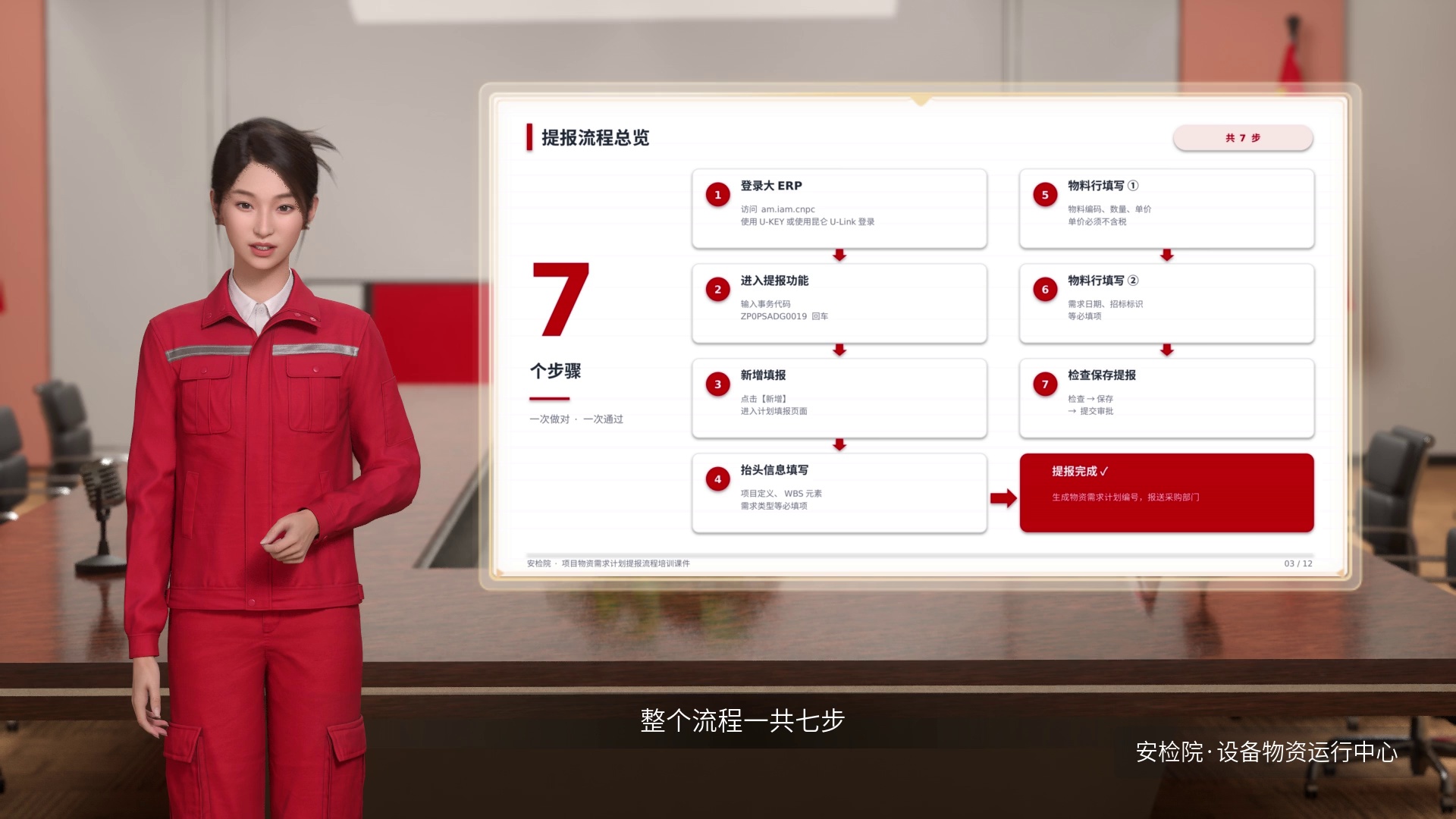

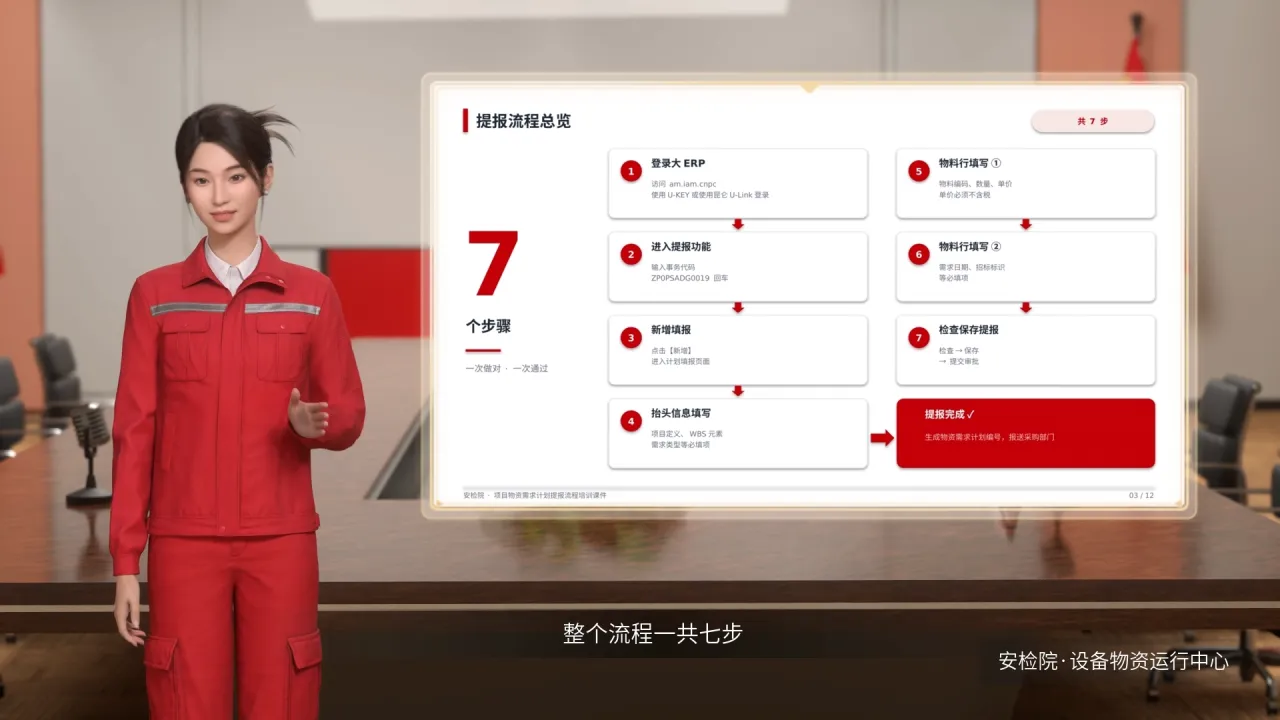

整个流程一共七步。先登录大ERP系统,然后用事务代码进入提报功能,点击新增进入填报页面;接着依次完成抬头信息填写、物料行第一部分和第二部分的填写;最后检查、保存并提交审批。提交成功后系统会生成物资需求计划编号,把这个编号报给院物资采购部门,流程就结束了。后面我们逐步演示。

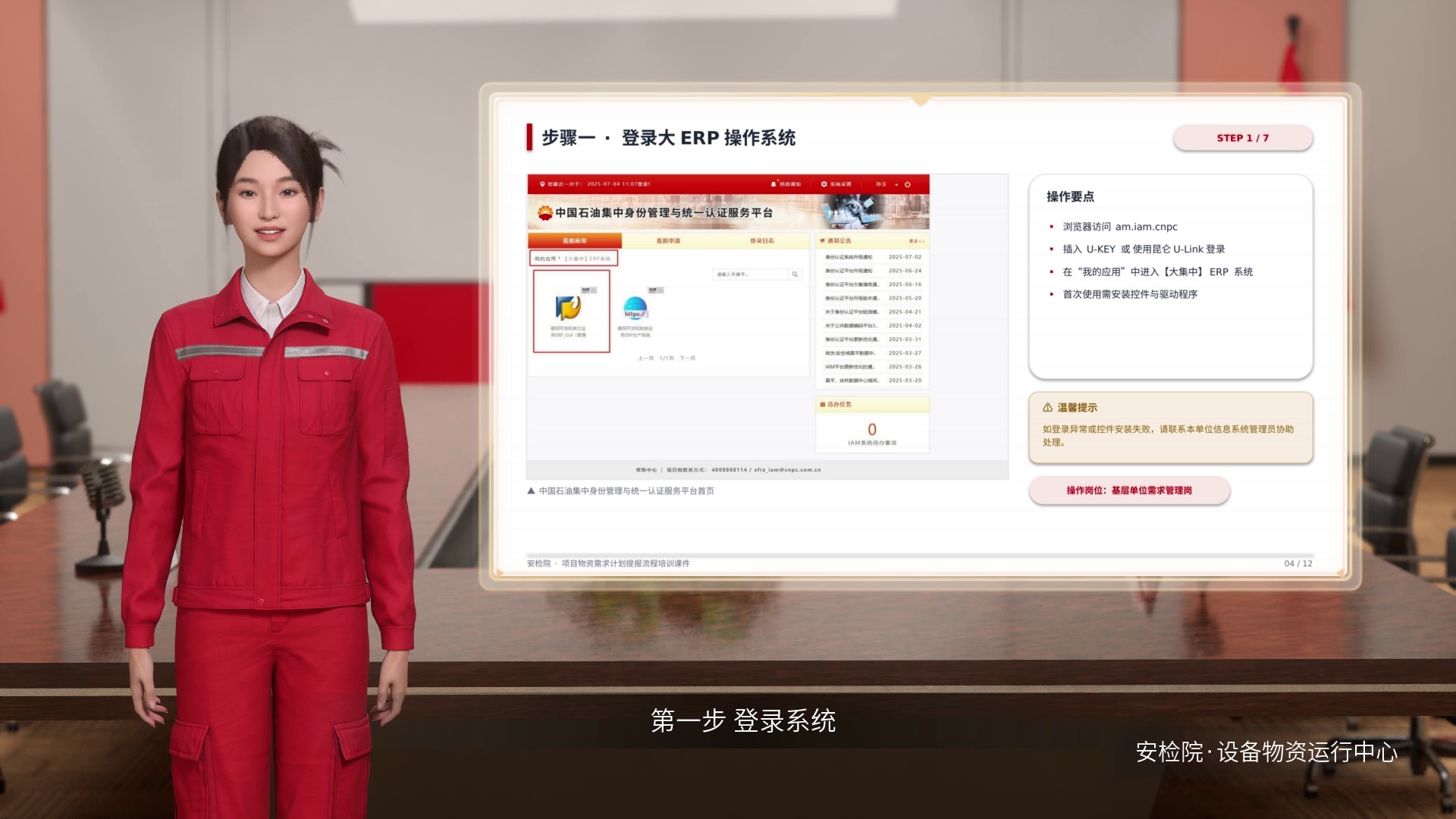

第一步,登录系统。浏览器访问 am.iam.cnpc,这是中国石油集中身份管理与统一认证服务平台。登录前要插入U-KEY,或者启动昆仑U-Link完成身份认证。验证通过后,在“我的应用”里点击【大集中】ERP系统进入操作环境。首次使用需要安装相关控件和驱动,遇到问题可以联系本单位信息系统管理员协助处理。

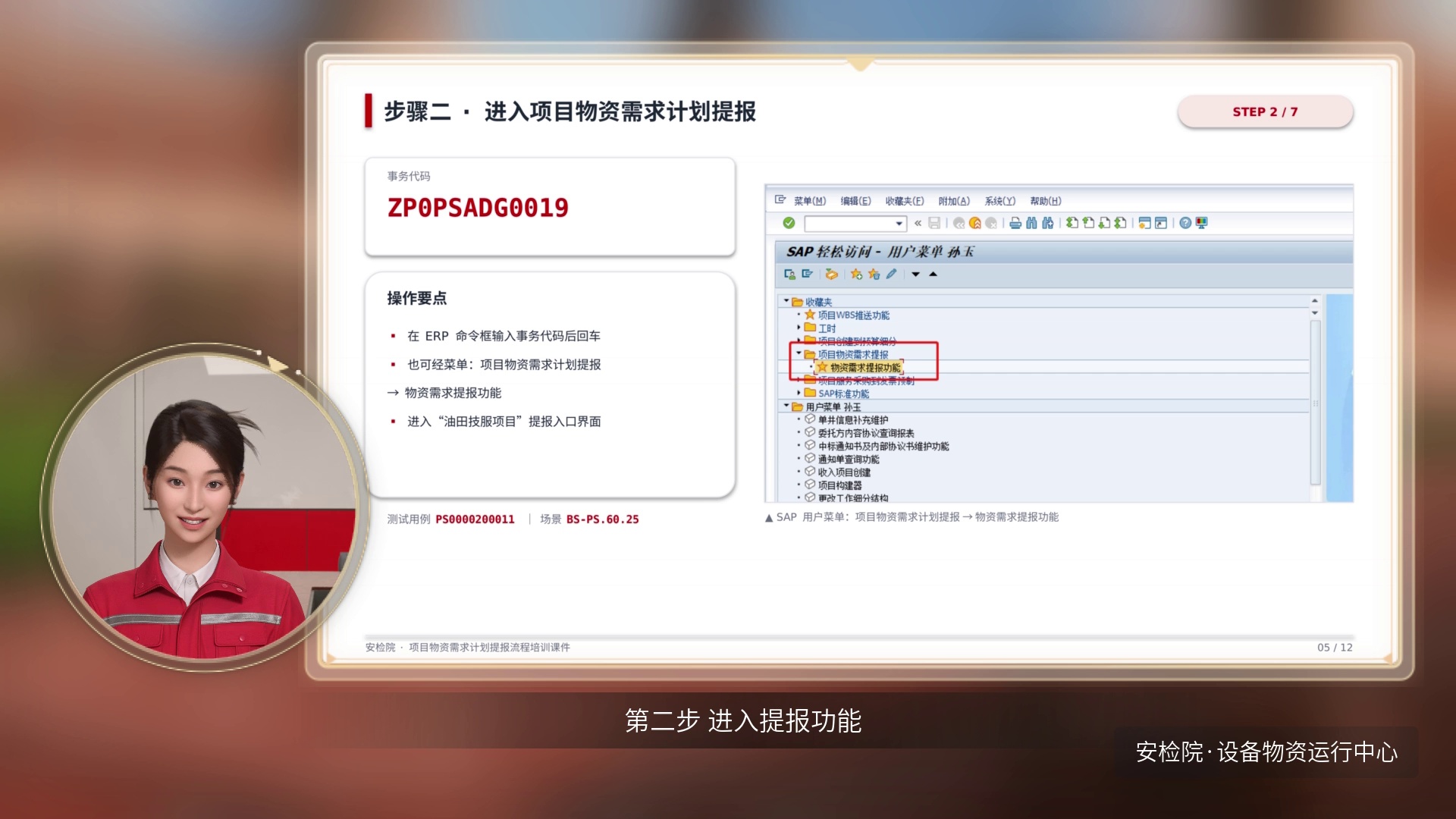

第二步,进入提报功能。在ERP命令框输入事务代码 ZP0PSADG0019,回车,就进入了项目物资需求计划提报入口界面。如果不习惯用事务代码,也可以手动在SAP菜单里依次找到“项目物资需求计划提报”下的“物资需求提报功能”。

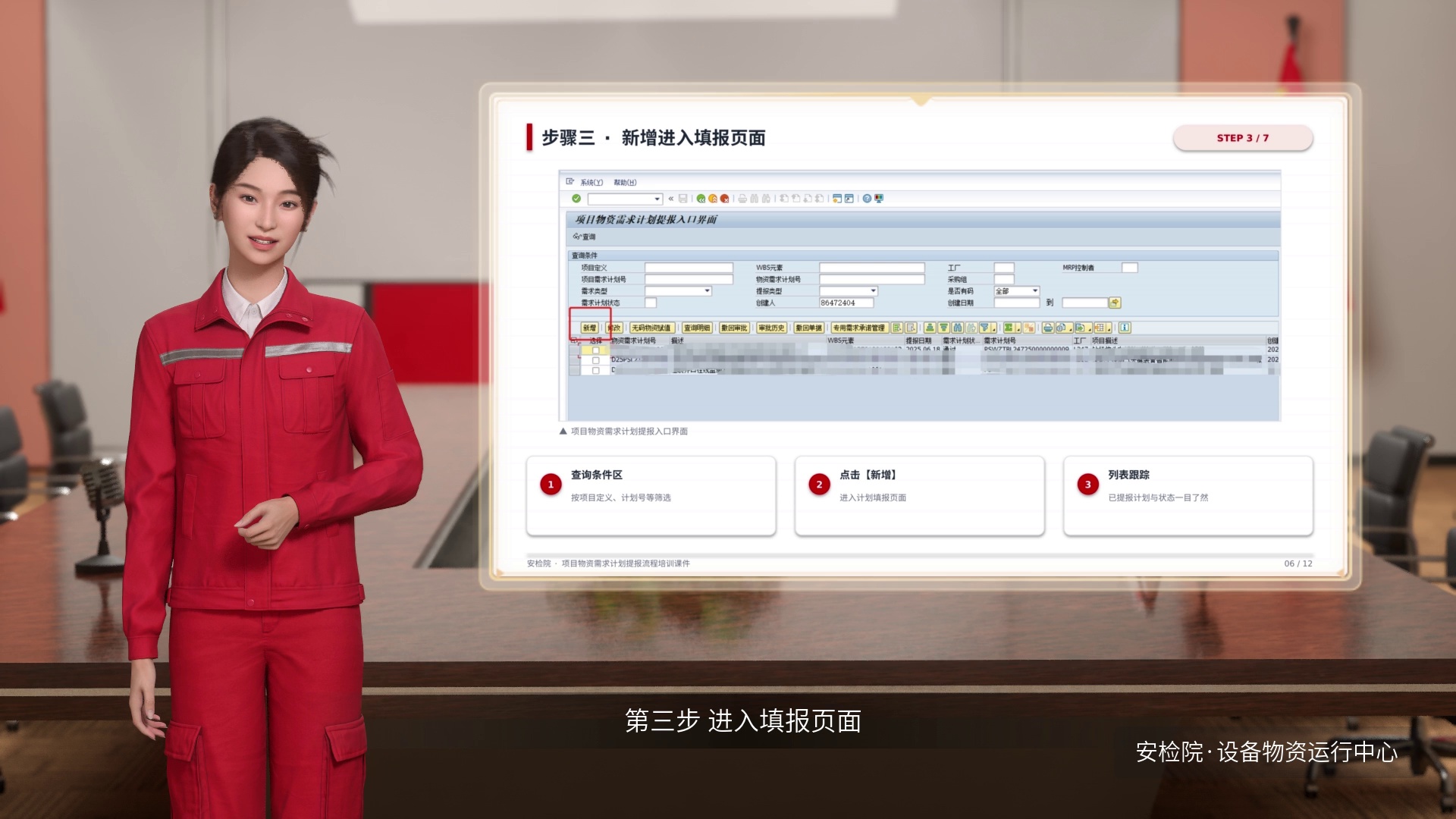

第三步,进入填报页面。界面上方是查询条件区,可以按项目定义、物资需求计划号等条件筛选查询。点击左下角的【新增】按钮,系统就进入计划填报页面。下方的列表区会显示已提报的计划和当前状态,方便随时跟踪进度。

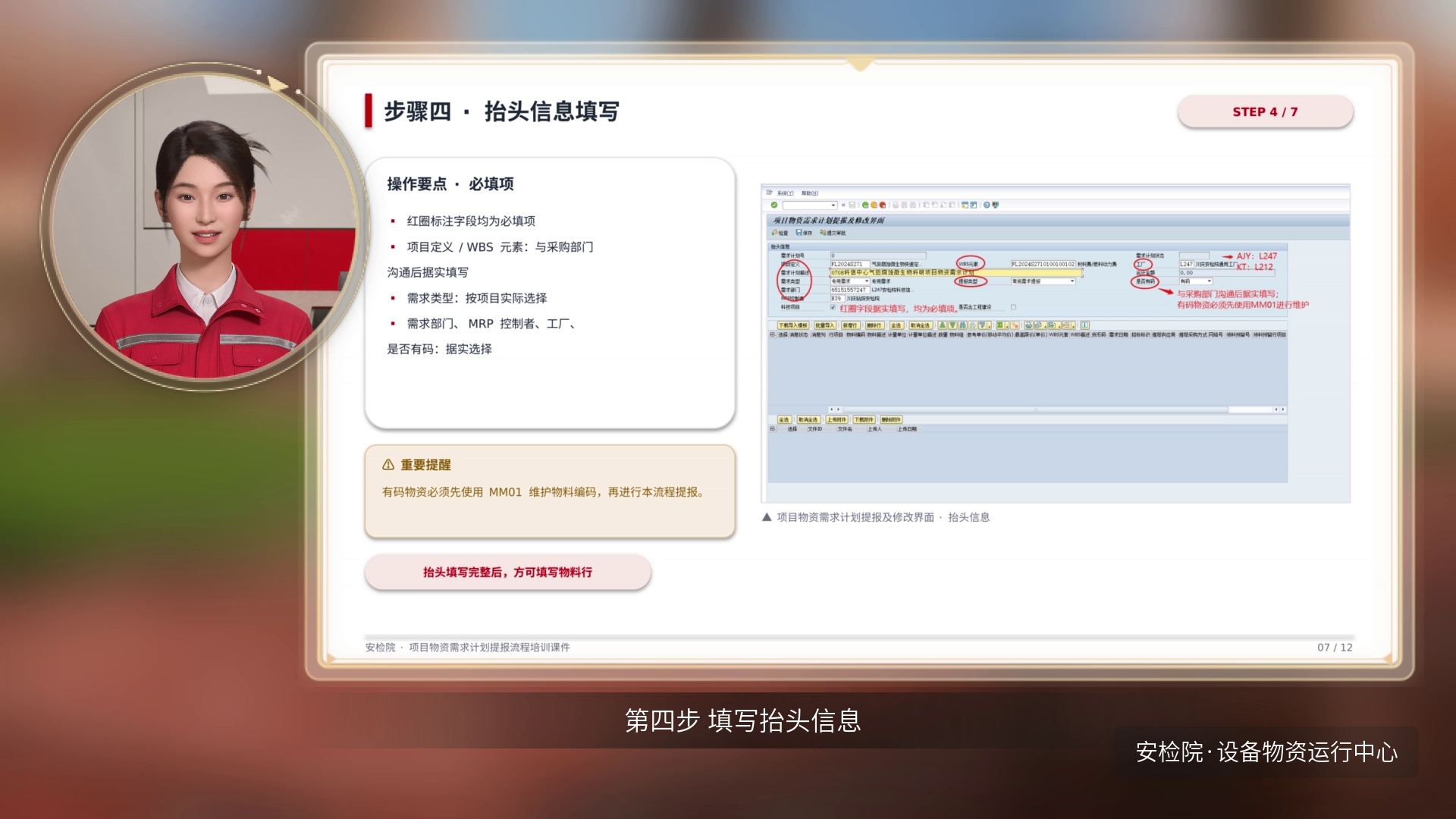

第四步,填写抬头信息。截图中红圈标注的字段都是必填项。项目定义和WBS元素要与采购部门沟通后据实填写;需求类型按实际情况选择;需求部门、MRP控制者、工厂、是否有码等信息也要如实选择。特别提醒:有码物资必须先联系编码管理人员在系统中进行维护,才能继续后面的提报操作。

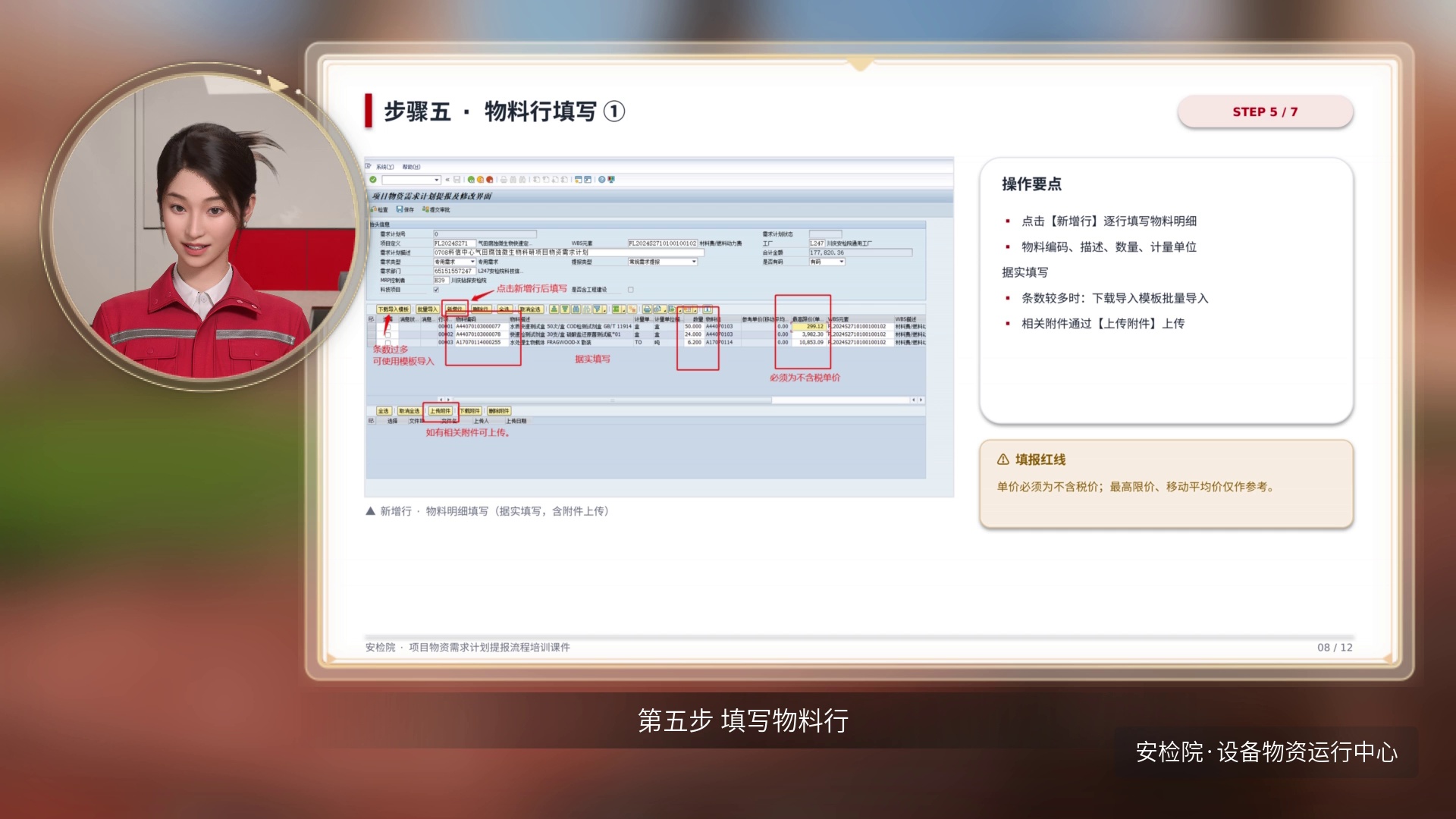

第五步,填写物料行。点击【新增行】,逐行填写物料编码、物料描述、数量、计量单位和单价。这里有一条红线:单价必须是不含税价,最高限价和移动平均价只能作为参考,不能直接填含税价。如果物料条数比较多,可以先下载导入模板,批量导入后再逐行核对。有相关附件资料的,通过【上传附件】一并上传。

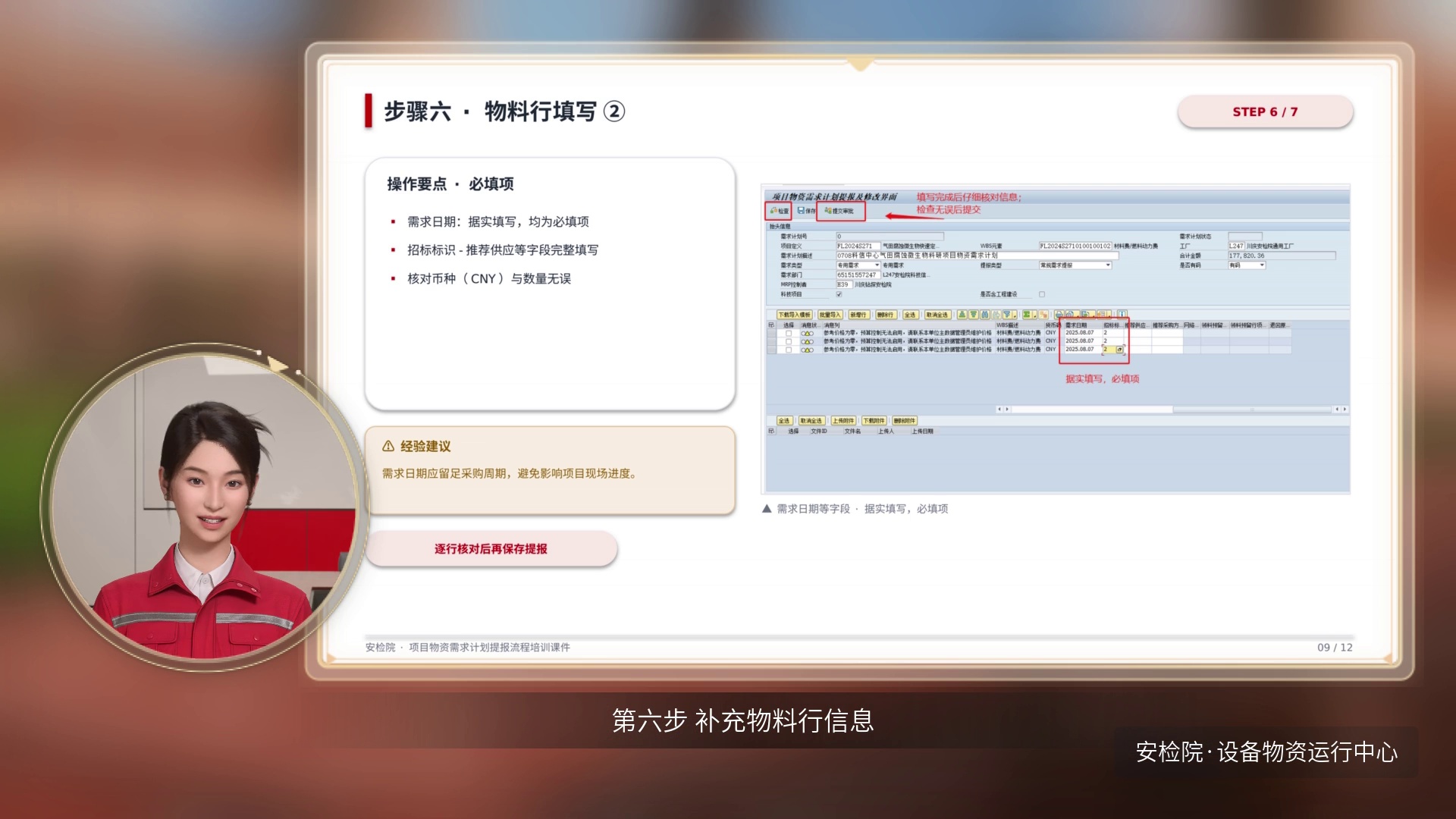

第六步,补充物料行信息。往下拉动页面,填写需求日期、招标标识等字段,这些也都是必填项。需求日期建议结合项目进度留足采购周期,避免影响现场工期。填完后记得核对币种和数量是否正确,再进入下一步。
最后一步,检查、保存、提交审批。先点击【检查】,系统会提示缺失或错误的信息;核对无误后点击【保存】,再点【提交审批】。提交成功后,系统会生成物资需求计划编号,在页面抬头可以看到。拿到这个编号后,及时报送给我院物资采购部门,整个提报流程就全部完成了。

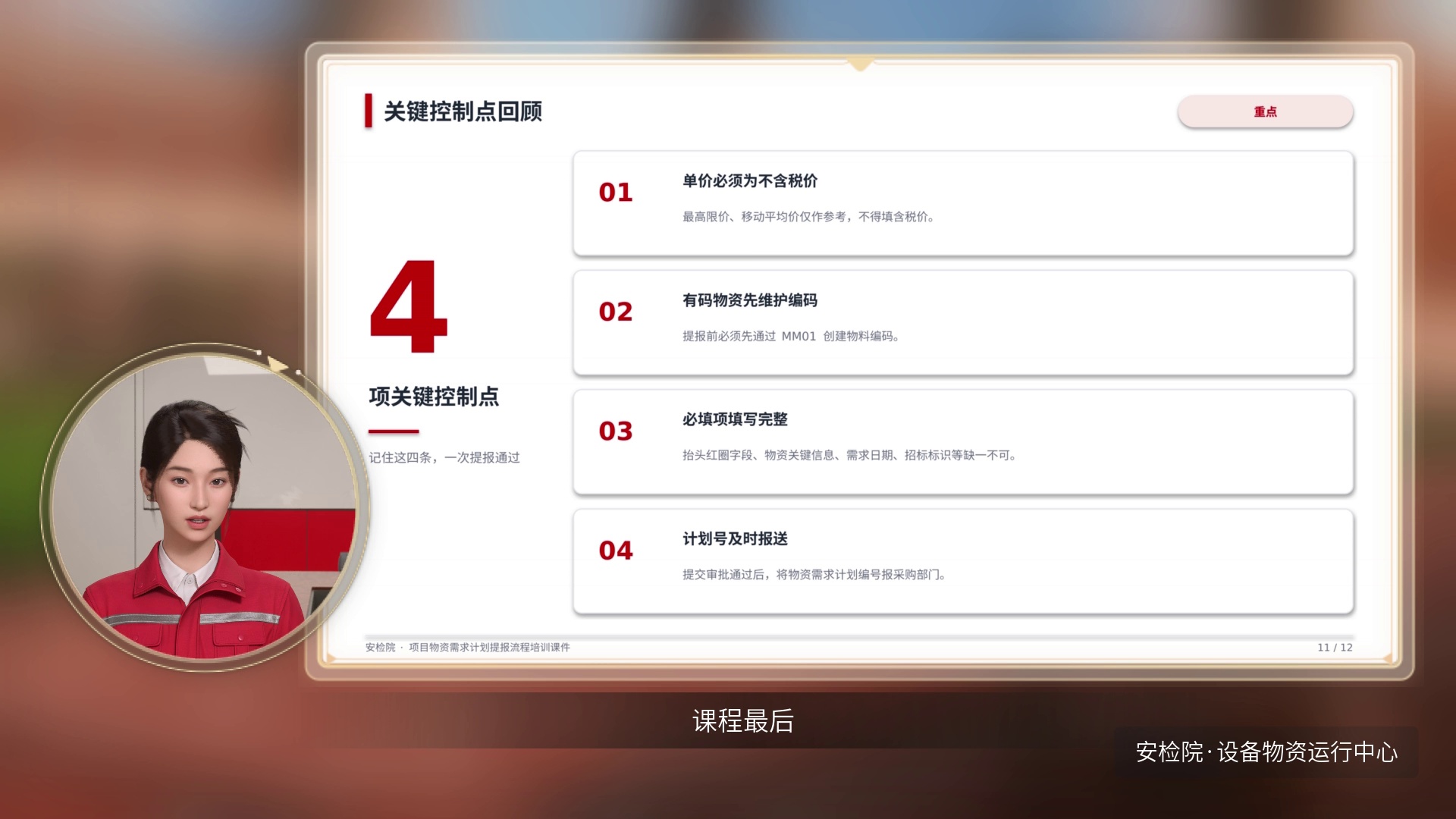

课程最后,请大家记住四条关键控制点:一,单价必须是不含税价;二,有码物资要先维护物料编码;三,抬头和物料行的必填项要填写完整,特别是数量金额和需求日期等字段;四,提报通过后要及时把物资需求计划编号报给采购部门。记住这四条,基本就能一次填对、一次通过。
以上就是安检院大ERP项目物资需求计划提报的全部流程。希望大家在实际操作中填得规范、报得顺畅。感谢观看。
